● 1.适用范围及工艺特点:
● 适用范围:标准层顶板电气施工电缆桥架和剪力墙预埋施工件。
● 工艺特点:一次性预埋,节省后期人工成本,工人操作方便简单,后期安装便捷,成型观感效果好。
● 2.工艺做法:
● 前期定做各尺寸预埋件→ 放线 → 定位 → 安装预埋件和等电位扁铁连接 →模板或钢筋上固定 →预埋件中塞硬性泡沫板 →隐蔽验收 → 浇注混凝土 → 拆模 → 清除泡沫板 → 安装桥架 →等电位连接及二次接地连接 → 成品保护。
● 3.操作要点:
● (1)放线定位:在顶板上放出距离墙控制线,根据梁钢筋量出竖井桥架具体位置,用记号笔在模板上作记号,根据记号线画出的位置就是预埋件固定安装的位置。
● (2)埋件安装:根据放线定出的位置,埋件四边都有2个固定埋件的螺丝孔,用自攻钉钉在模板上固定。等电位扁铁同样打两孔折90度固定在桥架预埋件旁边。等钢筋铺完,再次检查固定埋件,确保准确率在99%以上。预埋件在剪力墙位置时,定好位置后,钢筋和预埋件点焊固定,合模之前再次检查,预埋件是否偏位。
● (3)安装阶段:拆模之后,清理自攻钉和预埋件里面硬质泡沫板,根据层高定做桥架一半的长度,连接片连接固定。
● (4)本产品区别于传统木框预留洞,后期节省了预留洞的修补费用,人工费用。电缆桥架预埋件可以直接在电井,墙体上预留,连接方便。彻底改进了电缆桥架预留洞预埋的传统安装做法,杜绝了后期传统工艺预留洞的修补和防火封堵,这是电气桥架安装工艺的重大改进,在后期安装过程中总结经验,继续改进。

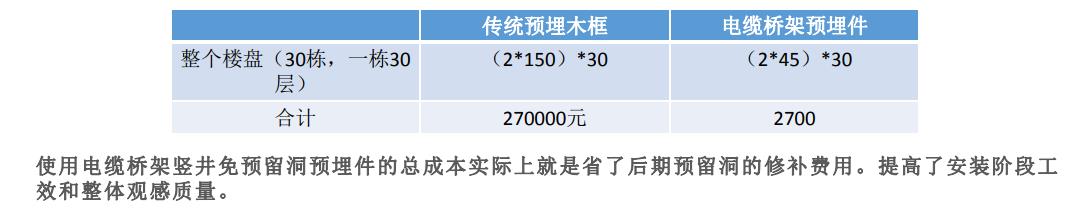

● 4.成本效益的分析与劳动定额: 传统做法:1.总成本:制造预埋木框、人工费用、材料费用、封堵费。一层楼约安装两个,大约成本在150元/个,1栋楼按照30层算法:2×150×30=9000元,整个楼盘按照30栋楼:9000*30=270000元。 工艺改进预埋做法:1、总成本:购买预埋件、预埋人工、平均单价45/个,1栋楼按照30层算法:(2×45)×30=2700元。(免预埋封堵人工)
